Change ohne KPIs nicht gut genug: Warum Transformation messbar sein muss

Change ohne KPIs nicht gut genug: Warum Transformation messbar sein muss

In Change-Projekten wird erstaunlich viel gezählt. Workshops. Trainings. Townhalls. Newsletter. Abgeschlossene Arbeitspakete. Das Problem: Nichts davon sagt uns automatisch, ob sich im Unternehmen tatsächlich etwas verändert hat.

Genau da wird es für uns interessant. Denn ein Change-Projekt ist nicht erfolgreich, weil der Projektplan grün ist. Es ist erfolgreich, wenn Menschen tatsächlich anders arbeiten, Führungskräfte anders entscheiden, neue Prozesse genutzt werden – und am Ende etwas besser funktioniert als vorher.

Trotzdem sehen wir in Projekten immer wieder dieselbe Verwechslung: Aktivität wird mit Wirkung gleichgesetzt. Ein Training kann eine Teilnahmequote von 95 % haben und trotzdem fast nichts verändern. Ein System kann pünktlich live gehen, obwohl Teams Wochen später noch mit ihren alten Excel-Dateien arbeiten. Und eine Reorganisation kann formal abgeschlossen sein, während Entscheidungen weiterhin genauso langsam laufen wie vorher.

Kurz erklärt

Change Management KPIs zeigen, ob eine Veränderung tatsächlich im Alltag ankommt. Dafür reicht eine einzelne Kennzahl selten aus. Sinnvoll ist die Verbindung aus vier Perspektiven: Wie reagieren die Menschen? Wird die neue Arbeitsweise genutzt? Läuft das Projekt operativ sauber? Und entsteht daraus die gewünschte geschäftliche Wirkung?

Das Wichtigste auf einen Blick
  • Trainings, Meetings und Kommunikation zeigen zunächst nur, dass etwas getan wurde.
  • Die eigentliche Brücke zur Wirkung ist Adoption: Wird die neue Arbeitsweise im Alltag wirklich genutzt?
  • People- und Performance-Kennzahlen sollten nie getrennt betrachtet werden.
  • Ohne Baseline lässt sich später kaum sauber beurteilen, was sich durch den Change verändert hat.
  • Ein KPI ist nur dann wirklich hilfreich, wenn eine Abweichung eine Entscheidung auslösen kann.
Change messbar machen

Woran würden Sie heute erkennen, dass Ihr Change wirklich funktioniert?

Wenn darauf im Projekt noch keine klare Antwort existiert, lohnt sich genau dort der Einstieg. Harbinger verbindet Change-Zielbild, People-Daten und Business-KPIs zu einer Steuerungslogik, mit der Fortschritt nicht nur berichtet, sondern tatsächlich gesteuert werden kann.

Wir begleiten HR-Leader zur modernsten HR-Struktur für ihr Unternehmen.
Kennzahlenbasiert und Ergebnis-relevant.

Unverbindlich. Keine automatische Terminbuchung.

Mit dem Absenden stimmen Sie der Verarbeitung Ihrer Angaben zur Bearbeitung Ihrer Anfrage gemäß unserer Datenschutzerklärung zu.

Warum Aktivität noch keine Wirkung ist

Das Messproblem im Change beginnt ziemlich banal: Das, was sich am einfachsten zählen lässt, landet zuerst im Reporting.

Wie viele Führungskräfte waren im Training? Wie viele Mitarbeitende haben die Informationsveranstaltung besucht? Wie viele Kommunikationsmaßnahmen wurden ausgespielt? Wie viele Change Agents sind benannt?

Solche Zahlen haben ihren Platz. Sie zeigen, ob geplante Maßnahmen überhaupt stattgefunden haben. Mehr aber zunächst nicht.

Wenn wir wissen wollen, ob ein Veränderungsprojekt funktioniert, brauchen wir eine zweite Frage: Was ist danach anders als vorher?

Genau zwischen diesen beiden Ebenen unterscheiden wir bei Harbinger ziemlich konsequent. Eine Kommunikationskampagne kann sauber geplant und vollständig ausgespielt worden sein. Wenn die Belegschaft danach trotzdem nicht versteht, was sich konkret ändert, war sie offenbar nicht besonders wirksam. Dasselbe gilt für Führungskräftetrainings. Teilnahme ist gut. Interessanter ist, ob Führung danach tatsächlich anders handelt.

„Wir haben 18 Workshops durchgeführt“ ist keine Erfolgsmeldung. Es heißt erst einmal nur: Wir haben 18 Workshops durchgeführt.

Das wirkt vielleicht etwas streng. In der Praxis ist die Unterscheidung aber wichtig. Sonst sehen Change-Projekte lange gesund aus, weil Termine gehalten und Maßnahmen abgearbeitet werden. Die unangenehmen Fragen kommen dann erst nach dem Go-live.

Warum wird der neue Prozess kaum genutzt? Warum laufen alte und neue Struktur parallel? Warum treffen Führungskräfte Entscheidungen weiterhin über informelle Wege? Warum steigt die operative Belastung, obwohl das Projekt formal abgeschlossen ist?

Das sind keine Kommunikationsdetails. Das sind Hinweise darauf, dass der Change noch nicht fertig ist. Wer noch einmal grundlegender einsteigen möchte, findet die größere Einordnung im Beitrag Change Management: Definition, Prozess, Modelle und Beispiele.

Welche vier Ebenen Change Management KPIs abbilden sollten

Für uns braucht ein gutes Change-KPI-System vier Blickwinkel. Nicht zwingend vier Dashboards. Aber vier unterschiedliche Fragen.

1. People

Wie kommt die Veränderung bei den betroffenen Menschen an?

Verständnis · Vertrauen · Belastung · Engagement · Veränderungsbereitschaft

2. Adoption

Passiert im Alltag tatsächlich etwas anders?

Nutzungsgrad · Anwendung · Kompetenz · Time-to-Adoption · Rückfall in alte Abläufe

3. Delivery

Ist das Projekt selbst in einem Zustand, der die Veränderung überhaupt ermöglicht?

Meilensteine · Qualität · Budget · Risiken · offene Entscheidungen

4. Business Performance

Verbessert sich das, weswegen die Veränderung gestartet wurde?

Produktivität · Kosten · Qualität · Durchlaufzeit · Umsatz · Ergebnis

Die vier Ebenen gehören zusammen. Das ist aus unserer Sicht einer der häufigsten blinden Flecken im Change Management.

Wer nur die Stimmung misst, kann einen Change für erfolgreich halten, obwohl der operative Effekt ausbleibt. Wer umgekehrt ausschließlich auf Kosten und Produktivität schaut, kann kurzfristig gute Ergebnisse sehen und gleichzeitig eine Organisation überlasten, die diese Leistung nicht lange halten wird.

Deshalb gefällt uns die Trennung zwischen „People-Themen“ und „Business-Themen“ im Change nicht besonders. People sind Teil des Business Case. Wenn Mitarbeitende neue Abläufe nicht übernehmen, Führungskräfte das Zielbild nicht übersetzen oder Schlüsselpersonen gehen, betrifft das früher oder später auch die Leistung.

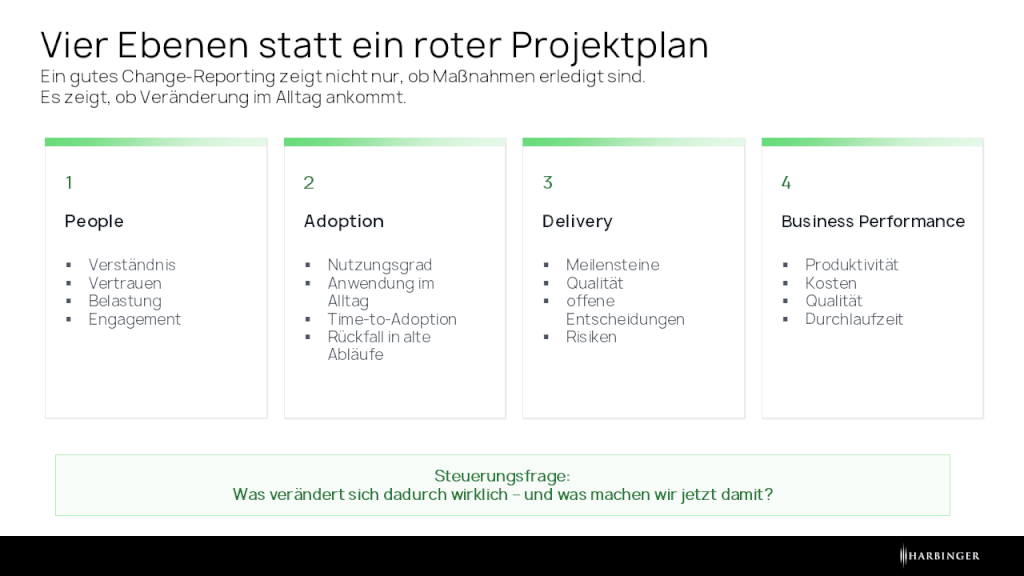

Change Management KPI Cockpit mit den vier Ebenen People, Adoption, Delivery und Business Performance

Leading und Lagging Indicators im Change

Wenn Sie ausschließlich Ergebniskennzahlen betrachten, erfahren Sie viele Probleme erst dann, wenn sie bereits da sind.

Produktivität, Kosten, Fluktuation oder Qualität sind wichtige Größen. Sie reagieren aber oft verzögert. Für die laufende Steuerung eines Change-Projekts brauchen Sie deshalb zusätzlich Signale, die früher sichtbar werden.

Bereich Frühes Signal Späteres Ergebnis Was Sie wissen wollen
Leadership Klarheit über Zielbild und Entscheidungsrollen Qualität und Geschwindigkeit von Entscheidungen Kann Führung bereits in der neuen Logik arbeiten?
Adoption Kompetenz, Pilotnutzung, erste Anwendung Stabiler Nutzungsgrad im Tagesgeschäft Wird aus Befähigung wirklich Verhalten?
People Verständnis, Vertrauen, Belastung Engagement, Fehlzeiten, Fluktuation Ist die Veränderung für die Organisation tragfähig?
Performance Prozessnutzung, Fehler, Durchlaufzeit Kosten, Qualität, Produktivität, Ergebnis Kommt der erwartete Business-Effekt an?

Der Vorteil liegt auf der Hand. Wenn Führungskräfte das Zielbild unterschiedlich erklären, die Nutzung eines neuen Prozesses stagniert und Teams zunehmend auf alte Abläufe zurückfallen, muss niemand auf den Jahresabschluss warten, um zu merken, dass etwas schiefläuft.

Das Projekt bekommt die Chance, früher zu reagieren. Genau dort liegen viele der praktischen Erfolgsfaktoren im Change Management: Führung, Klarheit, Beteiligung, Widerstandsbearbeitung und eine Steuerung, die nicht erst am Ende hinsieht.

Warum Baseline und Zielwert vor dem Change feststehen sollten

Eine der ungünstigsten Fragen in einem laufenden Transformationsprojekt lautet: „Wie können wir eigentlich zeigen, dass das Ganze etwas gebracht hat?“

Wenn diese Diskussion erst sechs Monate nach Projektstart beginnt, wird es unnötig schwierig.

Sie brauchen vor Beginn zumindest eine vernünftige Vorstellung von drei Dingen:

  1. Wo stehen wir heute?
  2. Was soll konkret anders werden?
  3. Woran merken wir, dass dieser Zustand erreicht ist?

Nehmen wir ein neues Operating Model. Der Satz „Die neue Struktur wurde eingeführt“ sagt fast nichts über ihre Wirkung aus. Vielleicht sollte das neue Modell eigentlich Entscheidungen beschleunigen, Doppelarbeit reduzieren oder Verantwortlichkeiten klarer machen.

Dann sollten genau diese Punkte vorab beschrieben und – wo sinnvoll – gemessen werden.

Sonst entsteht später eine Situation, die wir in Beratungsprojekten vermeiden wollen: Jeder bewertet den Erfolg anhand der Kennzahl, die gerade zur eigenen Geschichte passt.

Deshalb gehört die Messlogik für uns nicht in den letzten Projektmonat. Sie gehört an den Anfang der Change Architektur.

Wie ein sinnvolles Change-KPI-Cockpit aussieht

Ein gutes Cockpit muss nicht beeindruckend aussehen. Es muss helfen, bessere Entscheidungen zu treffen.

Auf Managementebene würden wir eher wenige wirklich relevante Kennzahlen zeigen als ein Dashboard mit dreißig Charts. Unter diesen Kennzahlen können natürlich detailliertere Analysen liegen. Im Steering Committee muss aber schnell erkennbar sein: Was läuft? Was läuft nicht? Und was machen wir jetzt damit?

Vereinfachtes Beispiel

Ein Unternehmen führt einen neuen digital unterstützten Vertriebsprozess ein. 96 % der Mitarbeitenden haben das Training absolviert. Der technische Go-live war pünktlich. Aus Projektsicht sieht zunächst alles ordentlich aus.

Drei Wochen später ergänzt das Team die Betrachtung:

  • Wie viele Mitarbeitende nutzen den neuen Prozess tatsächlich?
  • Wie viele arbeiten teilweise weiter mit dem alten Ablauf?
  • Wie lange dauert es, bis die Anwendung ohne zusätzliche Unterstützung funktioniert?
  • Verändert sich die Durchlaufzeit?
  • Nimmt die Nacharbeit ab?
  • Wo steigt die Belastung?
  • Verändert sich die relevante Vertriebsperformance?

Jetzt sieht das Bild anders aus. Vielleicht war das Training erfolgreich und die technische Einführung ebenfalls. Trotzdem ist die Adoption erst bei 55 %. Dann ist das kein gescheiterter Change. Aber eben auch noch kein abgeschlossener.

Genau diese Zwischenzustände müssen sichtbar sein. Sonst wird ein Projekt entweder zu früh gefeiert oder zu spät korrigiert.

Warum Time-to-Adoption eine unterschätzte Kennzahl ist

Eine Kennzahl, die wir für viele Veränderungen spannend finden, ist Time-to-Adoption.

Gemeint ist die Zeit zwischen Einführung und dem Punkt, an dem die neue Arbeitsweise tatsächlich zum normalen Alltag geworden ist.

Unternehmen kennen ihren Go-live-Termin meistens auf die Stunde genau. Viel seltener können sie sagen, wann die Organisation wirklich umgestellt hatte.

Dabei steckt genau dort ein großer Teil der wirtschaftlichen Wirkung.

Ein neuer Prozess, der offiziell seit sechs Monaten gilt, aber nur von der Hälfte der Organisation konsequent genutzt wird, liefert eben auch nur einen Teil des geplanten Nutzens. Dasselbe gilt für neue Systeme, Rollenmodelle oder KI-Anwendungen. Eine Lizenz ist noch keine Adoption.

Und genau deshalb verändert Time-to-Adoption auch die Haltung zum Projekt: Der Go-live ist nicht das Ende des Change. Ab diesem Zeitpunkt muss er sich erst bewähren.

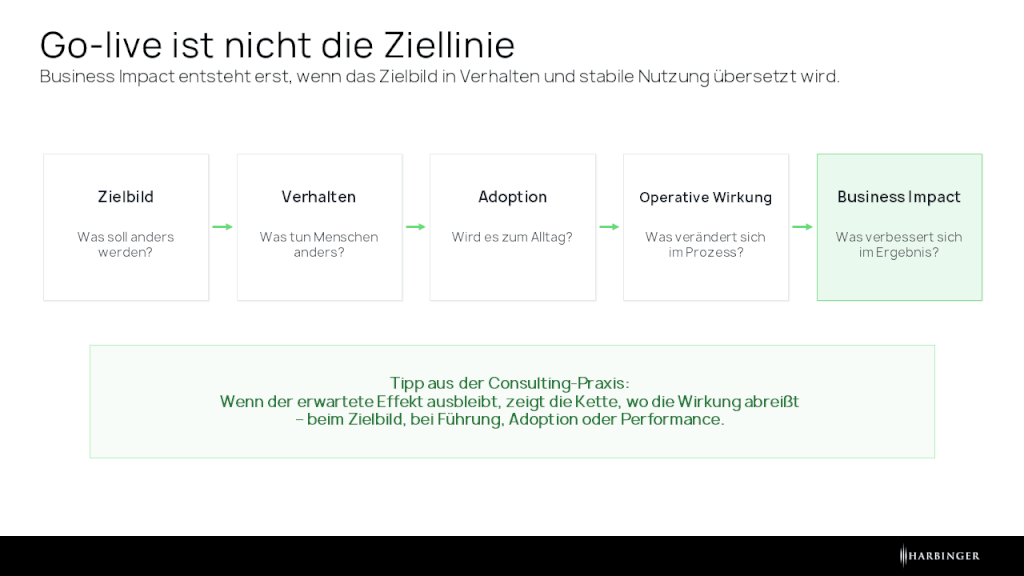

Change Management Wirkungskette von Zielbild und Verhalten über Adoption bis zur operativen Wirkung und zum Business Impact

Wie sinnvoll ein Return on Change wirklich ist

„Return on Change“ klingt zunächst nach einer sehr sauberen Kennzahl. Investition rein, Nutzen raus, fertig.

So einfach ist Organisation leider selten.

Produktivität verändert sich nicht nur wegen eines Change-Projekts. Märkte verändern sich, Teams verändern sich, Technologie verändert sich. Preise steigen oder fallen. Deshalb wäre es unseriös, jeden positiven Effekt im Nachhinein vollständig dem Change Management zuzuschreiben.

Trotzdem sollte ein Veränderungsprojekt einen wirtschaftlichen Anspruch haben.

Der bessere Weg ist für uns deshalb eine nachvollziehbare Wirkungskette. Was soll sich im Verhalten oder in der Arbeitsweise ändern? Was verändert sich dadurch operativ? Und auf welche Ergebnisgröße sollte genau das einzahlen?

Beispiel Reorganisation: Neue Verantwortlichkeiten sollen Abstimmungen reduzieren. Weniger Abstimmungen sollen Entscheidungen beschleunigen. Schnellere Entscheidungen sollen Durchlaufzeiten senken und Kapazität freisetzen.

Jetzt lässt sich jede Stufe beobachten.

Und wenn der erwartete Effekt ausbleibt, wissen Sie zumindest, an welcher Stelle Sie genauer hinschauen sollten. Gerade bei Lean Transformation ist diese Logik wichtig, weil Effizienzgewinne schnell behauptet, aber selten sauber mit People- und Performance-Kennzahlen verbunden werden.

Typische Fehler bei der Change-Messung

Die meisten Fehler entstehen nicht, weil jemand eine Formel falsch gebaut hat. Sie entstehen vorher.

  1. Aktivität wird mit Wirkung verwechselt. Ein durchgeführtes Training ist noch keine Verhaltensänderung.
  2. Die Baseline fehlt. Dann bleibt später offen, was sich wirklich verändert hat.
  3. Es wird nur Stimmung gemessen. Akzeptanz ist wichtig. Aber sie ist nicht das gleiche wie Adoption.
  4. Es wird nur auf Business-Zahlen geschaut. Dadurch werden Probleme oft erst spät sichtbar.
  5. Das Dashboard wird zu groß. Viele Daten wirken analytisch, können Entscheidungen aber auch verwässern.
  6. Jede Abweichung wird sofort erklärt. Eine Kennzahl zeigt zunächst ein Muster. Die Ursache muss erst geklärt werden.
  7. Niemand fühlt sich verantwortlich. Dann bleibt aus einer roten Kennzahl schnell ein roter Balken im nächsten Monatsbericht.
Harbinger-Perspektive

Wir halten wenig davon, Change Management als „People Side“ eines ansonsten betriebswirtschaftlichen Projekts zu behandeln.

Genau diese Trennung verursacht aus unserer Sicht einen Teil der Probleme. Menschen sind nicht der weiche Teil der Transformation. Ihr Verhalten entscheidet mit darüber, ob ein neues System genutzt wird, ob eine Struktur funktioniert und ob ein neuer Prozess überhaupt die geplante Leistung bringt.

Deshalb verbinden wir in der Change Management Beratung qualitative Erkenntnisse mit Kennzahlen zu Adoption, Führung und Workforce und stellen sie neben die operative Performance. Nicht, weil sich Menschen vollständig in Zahlen abbilden lassen. Sondern weil eine Transformation ohne diese Verbindung schnell zum Bauchgefühl wird.

Welche KPIs ins Steering Committee gehören

Ein Steering Committee braucht nicht alle Daten. Es braucht die Daten, die eine Entscheidung verändern können.

Für viele Change-Projekte reichen fünf Blickrichtungen:

  • Delivery: Sind die kritischen Voraussetzungen und Meilensteine im Plan?
  • Leadership: Arbeiten Sponsoren und Führungskräfte bereits sichtbar in Richtung des Zielbildes?
  • Adoption: Wie weit ist die neue Arbeitsweise wirklich verbreitet?
  • People: Wo zeigen sich Unsicherheit, Widerstand, Überlastung oder Bindungsrisiken?
  • Performance: Entwickeln sich die relevanten Geschäftsergebnisse in die erwartete Richtung?

Darunter kann selbstverständlich tiefer analysiert werden. Auf Steering-Ebene sollte die Diskussion aber schnell konkret werden.

Nehmen wir an, die Adoption liegt in zwei Geschäftsbereichen deutlich unter dem Ziel. Dann sollte die Diskussion nicht beim roten Balken enden. Was vermuten wir? Welche Daten brauchen wir noch? Wer klärt das? Welche Intervention testen wir? Wann schauen wir wieder auf den Wert?

Das klingt simpel. Genau darin liegt aber der Unterschied zwischen Reporting und Steuerung. Und genau deshalb sollte auch ein externer Change Management Consultant nicht nur Methoden verkaufen, sondern erklären können, wie Fortschritt und Wirkung im Projekt sichtbar werden.

Häufige Fragen zu Change Management KPIs

Welche KPIs eignen sich für Change Management?

Das hängt vom Ziel der Veränderung ab. Häufig sinnvoll sind Kennzahlen zu Verständnis und Veränderungsbereitschaft, zur Nutzung neuer Prozesse oder Systeme, zu Kompetenz und Time-to-Adoption sowie zu Projektfortschritt und Führung. Dazu kommen die Business-KPIs, auf die der Change einzahlen soll – etwa Produktivität, Qualität, Kosten oder Durchlaufzeit. Je nach Projekt können auch Engagement, Fluktuation oder Fehlzeiten relevant sein.

Wie lässt sich der Erfolg eines Change-Projekts messen?

Am besten beginnen Sie vor Projektstart. Halten Sie fest, wie die Ausgangslage aussieht, was sich konkret ändern soll und woran Sie Erfolg erkennen. Während des Projekts kombinieren Sie frühe Signale wie Verständnis und Adoption mit späteren Ergebniskennzahlen.

Was ist der Unterschied zwischen Change KPIs und Projekt-KPIs?

Projekt-KPIs zeigen vor allem, ob Zeit, Budget, Scope und Deliverables im Plan sind. Change KPIs gehen einen Schritt weiter. Sie zeigen, ob die Organisation die Veränderung tatsächlich übernimmt. Ein Projekt kann sauber delivered sein und trotzdem nur teilweise adoptiert werden.

Sind Mitarbeiterbefragungen ein Change KPI?

Ja, sie können sehr hilfreich sein. Besonders für Themen wie Verständnis, Vertrauen, Belastung oder Führungsqualität. Sie sollten aber nicht allein stehen. Gute Befragungswerte sind noch kein Beweis dafür, dass sich Verhalten und Performance tatsächlich verändert haben.

Wie viele Change Management KPIs sind sinnvoll?

Es gibt keine perfekte Zahl. Für das Steering reichen meist wenige zentrale Kennzahlen. Darunter darf die Analyse detaillierter werden. Entscheidend ist, dass für jede zentrale Kennzahl klar ist, warum sie gemessen wird und was eine Abweichung auslösen würde.

Was bedeutet People & Performance im Change Management?

Für Harbinger bedeutet es, menschliche und wirtschaftliche Wirkung nicht künstlich voneinander zu trennen. Mitarbeitende müssen die Veränderung verstehen und im Alltag umsetzen können. Gleichzeitig muss das Unternehmen damit ein relevantes Ziel erreichen. Genau diese beiden Seiten sollten gemeinsam gesteuert werden.

Fazit: Messen Sie Veränderung, nicht Beschäftigung

Change Management braucht Workshops, Kommunikation, Trainings und Projektarbeit. Natürlich. Nur darf man daraus nicht automatisch ableiten, dass der Change funktioniert.

Am Ende zählt, was im Unternehmen anders ist.

Arbeiten Menschen anders? Treffen Führungskräfte andere Entscheidungen? Werden neue Prozesse tatsächlich genutzt? Und verbessert sich dadurch das Ergebnis, für das die Veränderung überhaupt gestartet wurde?

Gute Change Management KPIs helfen, genau diese Fragen früh genug zu beantworten.

Dafür braucht es keine riesigen Dashboards. Es braucht einen klaren Ausgangspunkt, ein verständliches Zielbild und einige wenige Kennzahlen, die wirklich etwas auslösen.

Dann wird Change messbar, ohne Menschen auf Zahlen zu reduzieren. Und aus einem Projekt, das viel Bewegung erzeugt, wird eine Veränderung, die im Unternehmen tatsächlich etwas bewirkt.
